Через какое время нужно поливать бетон

Содержание

Через какое время нужно поливать бетон

ЗАЧЕМ ФУНДАМЕНТ ПОЛИВАТЬ ВОДОЙ

Для строительства водоемов, дамб, банковских хранилищ употребляют бетоны, устойчивые к воде. Выбор марки находится в зависимости от типа сооружения, его расположения и назначения. Прочитав статью, Вы узнаете, чем отличается бетон для дамбы, бассейна, банковского хранилища от бетонных смесей, созданных для других целей. Почему бетон собственного производства лучше покупных строй консистенций.

Сколько дней надо поливать бетон водой после заливки

Через какое время нужно поливать бетон

Многие начинающие строители после заливки бетона наивно считают, что на этом работа окончена и остается только ожидать полного затвердевания фундамента, но это не так. Хоть какой опытнейший работник знает, что бетон после заливки необходимо поливать водой для большей крепкости. Более того продолжительность и частота поливки находится в зависимости от температуры среды.

Зачем нужно поливать бетон водой после заливки

Через какое время нужно поливать бетон

Дело в том, что бетон — это не однородная готовая масса, а смесь заполнителя маленького (песок) и большого (щебень либо гравий), также воды, особых добавок (не всегда присутствующих) и головного вяжущего элемента — цемента. Во время затвердевания вода и цемент, которых в общей массе содержится 5-7% и 10-13% соответственно, оплетают зерна заполнителя. Дальше с течением времени сам объем залитой бетонной конструкции меняется. По мере испарения воды, вяжущее вещество затвердевает и, связывая зерна, делает конструкцию цельной и цельной.

В целом, для полного затвердевания фундамента по технологии требуется 28 полных дней, хотя стенки уже начинают строить после 2-3 недель. Но, обычно, под воздействием температуры верхний слой застывает еще резвее, чем средний и тем паче нижний. Когда это происходит появляются микротрещины, очень сокращающие срок службы конструкции. Более приметно это становится в прохладное время года, потому что вода может в их накапливаться, а после замерзания разрывает бетон.

С течением времени маленькие трещинкы преобразуются в более большие.

Как часто нужно поливать бетон водой после заливки

В последнем случае функцию делают через 10 часов после окончания бетонирования, но только, если погода позволяет. В очень горячую либо ветреную погоду 1-ый полив необходимо провести уже через 2-3 часа. Поливать фундамент необходимо деньком и ночкой, повсевременно поддерживая верхний слой во мокроватом состоянии. Если погода очень горячая либо ветреная, поливать следует каждые 1.5-2 часа, увеличивая интервал днем, вечерком и ночкой.

Горячей может считаться погода при температуре на солнце больше 15 градусов. При температуре воздуха 15 градусов поливать необходимо деньком каждые 3-4 часа и 1-2 раза ночкой. Если же погода составляет 5 градусов либо меньше, то поливать бетон не надо.

В теории из этих 3 пт можно сделать график и создавать полив по нему, но намного надежнее прикоснуться к бетону, чтоб осознавать довольно он мокроватый либо нет. Если же нет способности поливать нередко по графику, то можно нанести на поверхность слой влажных опилок, рубероида либо затенить участок. Также бетон следует накрывать полиэтиленовой пленкой, чтоб не наращивать интервал меж поливами, к тому же это положительно воздействует на итог.

Сколько дней поливать бетон водой после заливки

Продолжать полив следует до полного затвердевания нижних слоев фундамента. Бывалые строители делают это интуитивно, но начинающим мастерам лучше придерживаться определенных характеристик.

Больше всего на продолжительность затвердевания влияют:

  1. Вид конструкции. Чем больший процент площади попадает под прямые солнечные лучи, тем быстрее происходит затвердевание во всем объеме.
  2. Тип цемента. Разные марки застывают с различной скоростью, поэтому нужно внимательно читать инструкцию по применению.
  3. Климатические условия. В холодное время года бетон застывает одинаково во всем объеме.

Также влияет непосредственная скорость затвердевания цемента:

  1. Быстротвердеющий цемент затвердевает в течение 8 дней
  2. Портландцемент твердеет дольше — около 2-3 недель
  3. Если же в основе конструкции используется цемент, затвердевающий постепенно, то смачивать следует конструкцию все 4 недели.

На сроки ухода за конструкцией влияют время года и соответственно температура:

  1. 15 градусов и выше. Эта погода считается жаркой, при ней верхний слой фундамента затвердевает намного быстрее. Поливать бетон в таких случаях нужно от 7 до 15 дней.
  2. 10 градусов и выше. Эта погода считается нормальной. При ней длительность полива сокращается до 5-10 дней.
  3. 5 градусов и ниже. Низкая температура, обычно характерная для холодного времени года. Поливать не следует, потому что бетон застывает равномерно.

Вообще полив необходимо совершать до достижения конструкции прочности в 70%. Обычно на это хватает 10 дней, но зависимо от погодных условий срок может уменьшиться или увеличиться. Производить полив выше установленного срока не следует, потому что излишнее увлажнение может, наоборот, замедлить скорость затвердевания.

Подробные правила ухода за бетоном после заливки с учетом различных факторов

Подробные правила ухода за бетоном после заливки с учетом различных факторов

Через какое время нужно поливать бетон

Прочитав статью, Вы узнаете, как добиться, чтобы бетонный раствор после заливки стал однородным, прочным, долговечным. Какие основные особенности ухода за бетоном. Чем отличается правильный уход за бетонной смесью летом и зимой. Какая температура застывания раствора считается оптимальной.

Когда следует начинать ухаживать за свежеуложенным бетоном.

Качество и срок эксплуатации бетонных конструкций находится в зависимости от четырех основных факторов.

Во-первых, качество ингредиентов, входящих в состав бетонной смеси;

Во-вторых, точность пропорций при смешивании компонентов.

В-третьих, правильный уход за бетоном после его заливки до полного застывания.

В-четвертых, использование современного всесезонного оборудования для изготовления бетонной смеси.

Только при полном соблюдении правил заливки можно получить прочную, надежную бетонную поверхность, которая прослужит долгое время.

Современные мобильные бетонные заводы помогают решить сразу все проблемы. Благодаря продуманной конструкции, автоматизации производственного процесса, бетон изготавливается строго по рецепту, ингредиенты смешиваются в нужных пропорциях.

Требования к бетонированию в холодный и теплый сезон отличаются друг от друга. Поэтому бетоносмесительное оборудование должно быть всесезонным. Компания ТехноТраст производит и продает БСУ для круглогодичного производства бетона высокого качества.

Зачем нужно ухаживать за бетоном после его заливки?

Затвердение бетонного раствора должно происходить правильно. Иначе внутри и на поверхности бетона появятся многочисленные дефекты – полости, трещины и т.п.

Во время выполнения строительных работ, заливки бетона нужно приложить определенные усилия для того, чтобы смесь равномерно затвердела, превратилась в прочный, однородный материал с высокой степенью надежности.

Основные цели ухода за бетоном после его заливки:

  1. Сделать так, чтобы усадка бетона была минимальной.
  2. Создать условия для правильного застывания бетонного раствора.
  3. Нейтрализовать воздействие внешних условий.
  4. Обеспечить высокий уровень прочности бетона, долговечность конструкции.
  5. Защитить свежий раствор от механических, химических воздействий.

Особенности летней заливки бетона

Процесс заливки бетонного расхода проходит три стадии:

  • Смешивание бетонной смеси. Ингредиенты раствора загружаются в бетоносмеситель строго по рецепту, в точных пропорциях.
  • Готовый бетонный раствор укладывается внутрь опалубки или в специально-собранную форму.
  • Сушка бетона. На этом этапе необходимо создать оптимальные условия для правильного, качественного затвердевания бетонной смеси. Это важный этап, на котором бетон набирает силу, становится максимально прочным.

Сушка бетонного раствора – длительный процесс. Важно оберегать недавно залитую смесь от механического воздействия, перепадов температуры, сильной тряски.

Нарушить правильное течение процесса затвердения бетона может даже сухой ветер. При суховее, бетонный раствор высыхает намного быстрее, но при всем этом происходит его неравномерное затвердение. Это в свою очередь приводит к возникновению трещин и дальнейшему разрушению бетонной конструкции.

Избежать растрескивания и других неприятных последствий поможет только соблюдение определенных правил, а именно:

  1. Оптимальная температура воздуха для качественного бетонирования в летний период — + 20 градусов.
  2. На улице не должно быть сильного ветра, дождя, снегопада и других осадков.

Правильный уход за бетоном в летнее время помогает сохранить его основные характеристики, повысить прочность и долговечность. Необходимо начинать мероприятия примерно через три часа после окончания заливки. Ухаживать за застывающим бетоном требуется в течение минимум недели.

В этот период важно предпринять все возможные меры для сохранения в бетонном растворе влаги. Необходимо защитить свежий бетон от испарения воды.

уход за бетоном после заливки для экспертоф ютуба

Это очень важно, потому что быстрое высыхание неизбежно приведет к сильному внутреннему напряжению, и бетонная конструкция просто растрескается по всей длине и глубине.

Для защиты бетона от испарения воды, вновь залитый бетонный раствор закрывают влагонепроницаемой тканью, брезентом, мембраной, клеенкой и т.п.

В первые сутки свежий бетон поливают водой через каждые 2 часа. Начиная со вторых суток и до конца недели, бетонное сооружение смачивают через каждые 8 часов.

Воду льют без сильного напора. Во время увлажнения бетонного раствора рекомендуется использовать специальные лейки, разбрызгиватели дождиком. После каждого полива, бетонную конструкцию снова закрывают влагонепроницаемым материалом.

То, насколько часто нужно поливать бетон, находится в зависимости от климата. Важно следить, чтобы бетонная поверхность всегда была увлажненной. Если нет возможности постоянно поливать поверхность из бетона, то можно воспользоваться сырым песком или смоченными опилками.

Влажный материал раскладывают сплошным слоем на обильно смоченную поверхность. После того, как песок или опилки высохнут, необходимо снова смочить бетонную поверхность водой и закрыть пленкой.

Кроме увлажнения свежего бетона необходимо следить за температурой воздуха. Нельзя допускать больших скачков температуры. Оптимальная температура созревания бетона в летнее время составляет + 20 градусов.

Если ночью холодно, а днем жарко, бетонную поверхность закрывают материалами с хорошими теплоизоляционными свойствами.

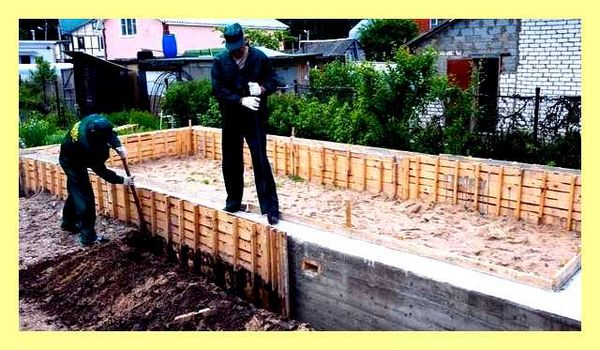

При заливке бетонного фундамента важно уделять свое внимание на уровень залегания подземных вод. Если грунтовые воды находятся высоко, то без дренажа не обойтись.

Особенности заливки бетона в холодное время года

Бетонный раствор, залитый зимой, также требует тщательного ухода. Вода, являющаяся одним из ингредиентов бетонной смеси, замерзает при низких температурах. Образуются микроскопические трещины, прочность бетона снижается.

Существуют разные методы ухода за бетоном в зимнее время:

  1. Прогревание бетонного раствора специальным оборудованием.
  2. Использование добавок против замерзания бетона. При затвердении бетон выделяет большое количество тепла. Противоморозные модификаторы удерживают теплую энергию внутри затвердевающего материала, поддерживают нужную температуру, не позволяют воде замерзать.
  3. Утепление опалубки теплоизоляционными материалами – пенополистиролом, минеральной ватой и т.п.
  4. Использование опалубки с вмонтированными внутрь нагревательными элементами.
  5. Использование специальных шатров с обогревательным оборудованием.

Минимальная температура заливки бетона со специальными добавками составляет от – 3 до – 15 градусов.

Противоморозные модификаторы защищают бетонную смесь от промерзания. Лед может появляться лишь на поверхности бетонной конструкции. Уход за свежеуложенным бетоном следует начинать через два часа после его заливки. Если летом бетон необходимо постоянно увлажнять, то зимой – согревать.

Уход за бетоном в холодное и теплое время года. Таблица

  1. Полив бетона в течение 7 дней после заливки. Первый день полив осуществляется каждые 2 часа. Затем, интервал увеличивается до 8 часов. После увлажнения бетона поверхность покрывается влагостойким материалом.
  2. Рассыпание на поверхности сырой стружки или сырого песка. Сверху необходимо закрыть пленкой. По мере высыхания песка поверхность необходимо увлажнять.
  1. использование всесезонного оборудования для смешивания ингредиентов.
  2. Подогрев компонентов во время смешивания бетонного раствора.
  3. Утепление каркаса бетонной конструкции, опалубки. Утеплитель укладывается не только лишь по краям, да и сверху.
  4. Использования инфракрасного теплового оборудования.
  5. Использование специальной, согревающей опалубки.
  6. Применение противоморозных модификаторов.

Вывод

Качество бетонных сооружений почти во всем находится в зависимости от того, как происходило затвердение бетона. Оптимальное время для заливки бетона – весна, лето, ранняя осень.

В теплый сезон важно избегать заливки бетона во время ветра, снега, дождя, сильных перепадов температур.

Бетонные поверхности в летнее время нужно постоянно увлажнять и защищать от быстрого высыхания специальными влагоизоляционными материалами.

Зимой, также важно обеспечить правильный уход за бетоном. Необходимо позаботиться о том, чтобы вода, входящая в состав бетонного раствора не замерзла. Для этого используют специальные противоморозные добавки, согревающие технологии, теплоизоляционные материалы.

Купить качественное оборудование для круглогодичного производства бетонного раствора высокого качества можно на сайте компании-производителя ТехноТраст. Доставляем и монтируем мобильные БСУ по всей России.

Другие материалы раздела:

Для строительства водоемов, дамб, банковских хранилищ используют бетоны, устойчивые к воде. Выбор марки находится в зависимости от типа сооружения, его расположения и предназначения. Прочитав статью, Вы узнаете, чем отличается бетон для дамбы, бассейна, банковского хранилища от бетонных растворов, созданных для других целей. Почему бетон собственного производства предпочтительнее покупных строительных смесей.

Бетонный раствор – популярный материал для строительства заборов разных видов. Из статьи Вы узнаете, какой бетон нужен для заливки фундаментов, кладки, строительства монолитных ограждений. Почему выгоднее купить оборудование для отливки бетонного забора, чем покупать готовые блоки у поставщика. От чего зависит выбор марки бетона для кирпичной кладки.

Через какое время нужно поливать бетон

Бетон – основной материал, незаменимый в строительстве большинства зданий и сооружений. Прочитав статью, Вы узнаете, какие марки бетонного раствора используют для возведения несущих стен из бетона. Какие факторы влияют на выбор марки бетона для строительства. Почему строительные компании покупают собственные бетонные заводы для производства бетона.

Бетон – незаменимый материал в строительстве. Прочитав статью, Вы узнаете, что входит в состав бетонного раствора. Какие существуют марки бетонов, чем они отличаются друг от друга. Почему для каждого вида строительства необходимо использовать определенный тип бетонной смеси.

Причины, по которым бетон собственного производства предпочтительнее покупного раствора.

Через какое время нужно поливать бетон

Надежность и долговечность зданий почти во всем находится в зависимости от качества бетона, используемого при строительстве. Как не допустить критических ошибок разберем в статье.

От качества бетона зависит не только лишь прочность и долговечность зданий, сооружений, да и безопасность людей, которые будут в них находиться, жить. Давайте разберемся со способами контроля качества

Специальное оборудование для создания рабочих смесей на основе цемента и инертных материалов называется бетоносмесителями или бетономешалками.

Cколько дней и зачем нужно поливать бетон водой после заливки

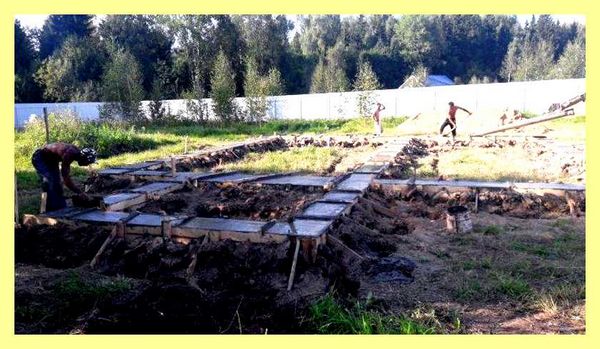

После окончания заливки фундамента за ним требуется правильно ухаживать. У профессионалов не возникает вопрос, нужно ли поливать бетон водой после заливки — они знают, что эта процедура является обязательной. По правилам, после укладки требуется дальнейший уход, включающий периодическое увлажнение.

Состав смеси

Компонентами смеси являются:

  • цемент (после замешивания соединяет элементы бетона);
  • вода;
  • заполнитель (песок, щебень или гравий).

Улучшить эксплуатационные и технические показатели конструкции удается при помощи специальных добавок (минеральных или органических).

Новички не всегда понимают, с какой целью надо поливать бетон после заливки, т. к. не знают особенностей данного материала. Главными компонентами, проявляющими активность, считаются вода и вяжущее вещество, которые обволакивают заполнитель (являющийся в составе смеси пассивным).

Важная роль в цементном растворе отводится воде. Она учавствует в физико-химических процессах, которые приводят к ее нейтрализации. Постепенно происходит испарение влаги и затвердевание вяжущего вещества. В результате связывания зерен заполнителя из смеси получается бетон (прочный искусственный камень).

Заполнители занимают до 85% всего объема. Их свойства влияют на физико-механические показатели бетона. Доля воды в смеси составляет около 7% объема, цемента — 13%.

Потеря влаги верхним слоем происходит быстрее (по сравнению с нижним слоем и серединой), поэтому на бетоне могут возникать трещины. При пересушивании поверхности прочность изделия снижается, конструкция не сможет соответствовать требуемой марке.

Через какое время нужно поливать бетон
Через какое время нужно поливать бетон

Уход за бетоном. Сколько твердеет бетон. Как ухаживать за бетоном?

Необходимость увлажнения

Нередко новички в строительстве собственноручно заливают бетоном фундамент и уверены, что на этом работа заканчивается. Однако для того, чтобы бетон набрал нужную прочность, требуется время (до 4 недель).

На прочность оказывают влияние показатели температуры окружающего воздуха и атмосферные осадки. Лишь после истечения этого срока разрешается приступать к возведению стен (если речь идет о строительстве дома).

Набор прочности продолжается и в дальнейшем за счет испарения влаги (необходимо, чтобы этот процесс был равномерным и влага испарялась с объема бетонной кладки).

Если температура окружающей среды высокая и дует сильный ветер, процесс испарения воды с наружного слоя будет происходить более интенсивно. И-за быстрого высыхания, в зависимости от его скорости, будет быстрее происходить осадка. Это становится причиной появления на поверхности конструкции участков с многочисленными мелкими трещинками.

Через какое время нужно поливать бетон

Когда закончится процесс затвердевания, под влиянием негативных условий внешней среды трещины будут способствовать разрушению бетонной конструкции. В зимнее время вода, попавшая в трещины, замерзая, способна разрывать конструкцию.

Когда таким разрушениям подвергается фундамент здания, возможно появление трещин на фасаде, постепенно их размер будет расти. Если окажется пересушенным верхний слой, останавливается процесс гидрации цемента. Из-за этого прочность набирается медленно и оказывается ниже запланированной марки.

Для предотвращения возникновения проблем надо поливать бетон регулярно, пока он не затвердеет полностью. Нужно понимать, что в результате увлажнения бетон не становится прочнее. Полив не дает ему становиться хрупким.

Когда в процессе затвердевания поверхность влажная, осадка происходит медленнее, напряжение на поверхности становится слабее, риск возникновения трещин будет минимальным.

Инструменты

Для орошения потребуются:

  • лейка или шланг с насадкой;
  • ведро;
  • вода.

Если забор воды производится из естественного водоема (пруда, озера, реки) — может пригодиться насос, чтобы не носить воду ведрами. Конструкцию небольшой площади допускается орошать из лейки.

Уход за бетонными конструкциями

Главные цели ухода за поверхностью после заливки фундамента:

  • уменьшение пластической усадки;
  • увеличение прочности;
  • предотвращение пересыхания;
  • нейтрализация влияния перепадов температуры;
  • увеличение срока службы;
  • предотвращение влияния химических и механических сил.

Чтобы понять, сколько нужно поливать бетон, надо знать о существующих правилах. На способы ухода после заливки фундамента оказывают влияние:

  • тип цемента;
  • вид конструкции;
  • климатические условия и др.

На срок ухода влияет скорость затвердевания цемента в смеси:

  • конструкции из цемента, затвердевающего постепенно, нужно смачивать 4 недели;
  • конструкции на портландцементе — от 2 до 3 недель;
  • на быстротвердеющем цементе — 8 дней.

В жаркую и сухую погоду требуется более продолжительный срок ухода. Для более медленного испарения влаги и с целью защиты от перегрева после заливки фундамент рекомендуется накрыть увлажненными опилками, рогожей, рубероидом.

При жаркой погоде или сильном ветре рекомендуется приступать к орошению поверхности спустя 2-3 часа после окончания работ. Не всем понятно, как поливать правильно.

Если для увлажнения использовать струю с сильным напором, не успевшая затвердеть плоскость может деформироваться. Рекомендуется использовать распылитель, создавая имитацию дождя над поверхностью.

Осуществлять полив следует в течение суток, чтобы конструкция постоянно была влажной. Понять, как часто нужно орошать поверхность, можно, обращая внимание на температуру и влажность воздуха.

Имеет значение, сколько времени должно проходить между поливами. В сильную жару перерывы между увлажнениями не должны быть более 2 часов, в остальных случаях — днем через каждые 3 часа, ночью до 3 раз. Появление шипения в процессе орошения свидетельствует о недостаточном количестве воды.

Требования, предъявляемые к воде для орошения:

  • должна быть чистой проточной;
  • в ней не должны находиться примеси, способные оказывать агрессивное влияние на поверхность;
  • нельзя использовать находящиеся близко к поверхности грунтовые воды;
  • рекомендуется уровень рН=7 (допустимое отклонение — 1);
  • не должны содержаться пестициды или органические отложения;
  • не должно быть в большом количестве кальция, магния, натрия.

На фундаменте, который находится в опалубке, влага сохраняется дольше, поэтому производить орошение допускается реже. После снятия опалубки необходимо приступать к поливу, уделяя больше внимания граням конструкции, т. к. они больше подвержены влиянию ветра и температуры, поэтому потеря влаги происходит быстрее.

Иногда для сохранения влаги поверхность накрывают пленкой из полиэтилена. В процессе испарения капельки воды оказываются на внутренней стороне пленки, часть влаги возвращается в фундамент. Такой прием позволяет уменьшать число поливов, но не способен заменить их полностью.

Через какое время нужно поливать бетон

Сроки ухода за бетоном

Сколько дней должен продолжаться уход за бетоном, зависит от условий внешней среды. Если температура:

  • выше +15°С, для увлажнения требуется 7-15 дней;
  • выше +10°С, срок полива сокращается до 5-10 дней;
  • ниже +5°С, орошение можно прекратить.

Следует продолжать увлажнение до достижения конструкцией проектной прочности 70%. В среднем для этого требуется 10 дней. Если заливать бетон дольше, эффект может оказаться обратным: из-за избытка влаги прочность станет набираться медленнее.

Как поливать изделия из бетона

Для увлажнения конструкции рекомендуется:

  • использовать шланг с распылителем;
  • больше внимания уделять узлам и граням (в таких местах быстрее происходит испарение воды, по этой причине могут возникать трещины или сколы);
  • для предотвращения испарения с поверхности большой площади накрывать ее пленкой;
  • распределять воду равномерно;
  • орошать, кроме верхнего слоя, основание.

В первые 2 недели поверхность должна быть влажной постоянно, поливать нужно регулярно, не позволяя влаге испаряться полностью. Если увлажнение поверхности не производится, наступает преждевременное обезвоживание и повышается хрупкость материала.

Ошибки поливки

Понимая, зачем поливать бетон, новички, тем не менее, порой допускают ошибки. Нельзя использовать для увлажнения воду, загрязненную промышленными отходами. В результате попадания примесей, имеющихся в водоемах, на бетонную поверхность, нарушается нормальное сцепление микрочастиц и замедляется процесс затвердевания.

При выполнении строительных работ в холодное время года орошать конструкцию не рекомендуется. В противном случае ее прочность снижается.

Похожие статьи

  • Что добавить в бетон зимой

    Зимние добавки в бетон Манипуляции, касающиеся ухода, становятся намного проще, будет нужно только смотреть за тем, чтоб мороз не повлиял на открытые…

  • Через сколько времени схватывается бетон

    Когда можно снимать опалубку после заливки бетона Сколько твердеет бетон Температура среды определяет скорость реакций, которые сформировывают бетонный…

  • Шпаклевка по дереву время высыхания

    ШПАКЛЕВКА ПО ДЕРЕВУ Безупречными показателями термометров, по воззрению мастеров высочайшего класса, считают температуру от +18 до +20 градусов,…

Оставить комментарий

Ваш адрес email не будет опубликован. Обязательные поля помечены *

Что будем искать? Например,Человек

Мы в социальных сетях
